管道工厂化预制的好处是:
1)相比在项目现场施工而言,在我们的管道预制工厂进行预制,建造的质量更加容易控制。
2)基本上以自动焊代替了手工焊,总体建造成本比在现场施工低。
3)不受天气的影响,采用专门的切割和坡口工具,生产效率高,整个工期可控,交付速度快。
4)工厂具有独立检测机构,可以更方便的进行射线、超声、水压等无损检测。

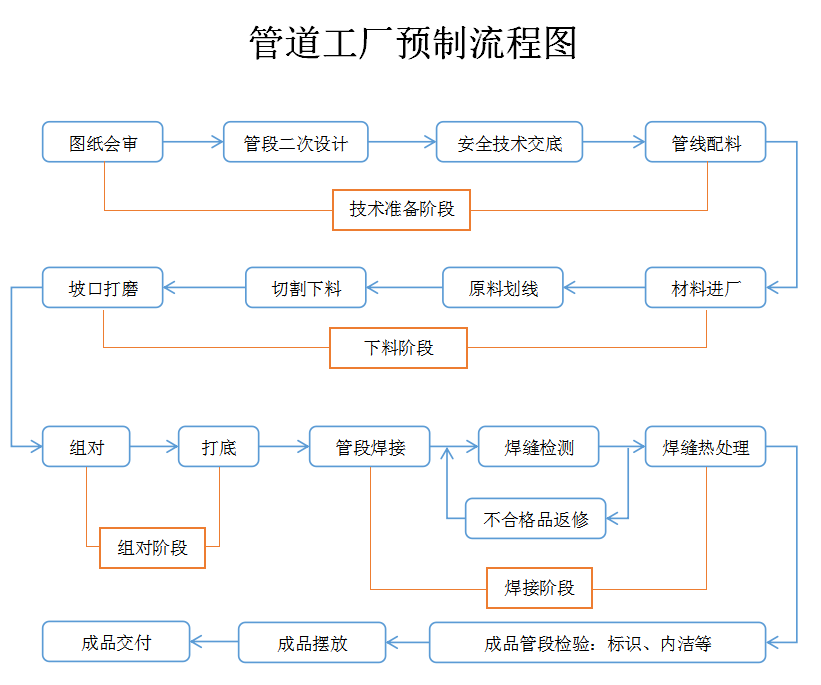

管道预制流程:
一、准备阶段
1)建立健全规则管理制度、管理体系、质保体系、相关人员岗位职责。
2)完成施工场地规划。
3)技术准备工作。包括:图纸会审、管段二次设计、编制预算、建立数据库、编制作业指导书、编制施工计划、完成焊接工艺评定、人员考核、设备检验等。
4)施工准备工作。包括:结合工期要求,确定施工各种人员数量和焊接设备和其他设备数量。规划好施工场地。
二、施工阶段
1)施工材料管理。
2)施工过程管理。包括:下料工段管理,组对工段管理,焊接工段管理,成品工段管理。
三、检验阶段
管道按施工图要求完成全部的预制工作后,必须经过检验和最终检验全部合格,出具合格证,并对产品进行包装后,方能出厂。管道预制产品的质量检验有二个阶段,第一阶段为过程质量检验,即对管道预制过程中的各道工序如除锈、防腐、下料、加工、组对、焊接等进行质量检验。第二阶段为最终质量检验,对管线的检查检验和各类记录资料和合格报告资料的检查确认。
管道工厂预制(配管)的主要缺点
虽然管道工厂预制(配管)具有很大的优点,但是其最大的缺点是在现场可能无法装配。其原因可能是工厂对建造图纸的误解,也可能是建造图纸的本身的错误。一个很小的错误可能会带来很多的额外工作。比如:重做、二次水压试验、射线检测,等等。
注意:
当图纸上标有On Site或者In Field时,表示该部件无需进行工厂预制。
